রাজধানী ঢাকার যানজট নিরসন ও গণপরিবহন ব্যবস্থা ঢেলে সাজাতে অবশেষে গতি পাচ্ছে মেট্রোরেলের এমআরটি লাইন-৫ এর দক্ষিণাঞ্চলীয় রুট। প্রকল্পটির চূড়ান্ত অনুমোদনের জন্য আগামী সপ্তাহে জাতীয় অর্থনৈতিক পরিষদের নির্বাহী কমিটির (একনেক) সভায় উপস্থাপন করার প্রস্তুতি চলছে।

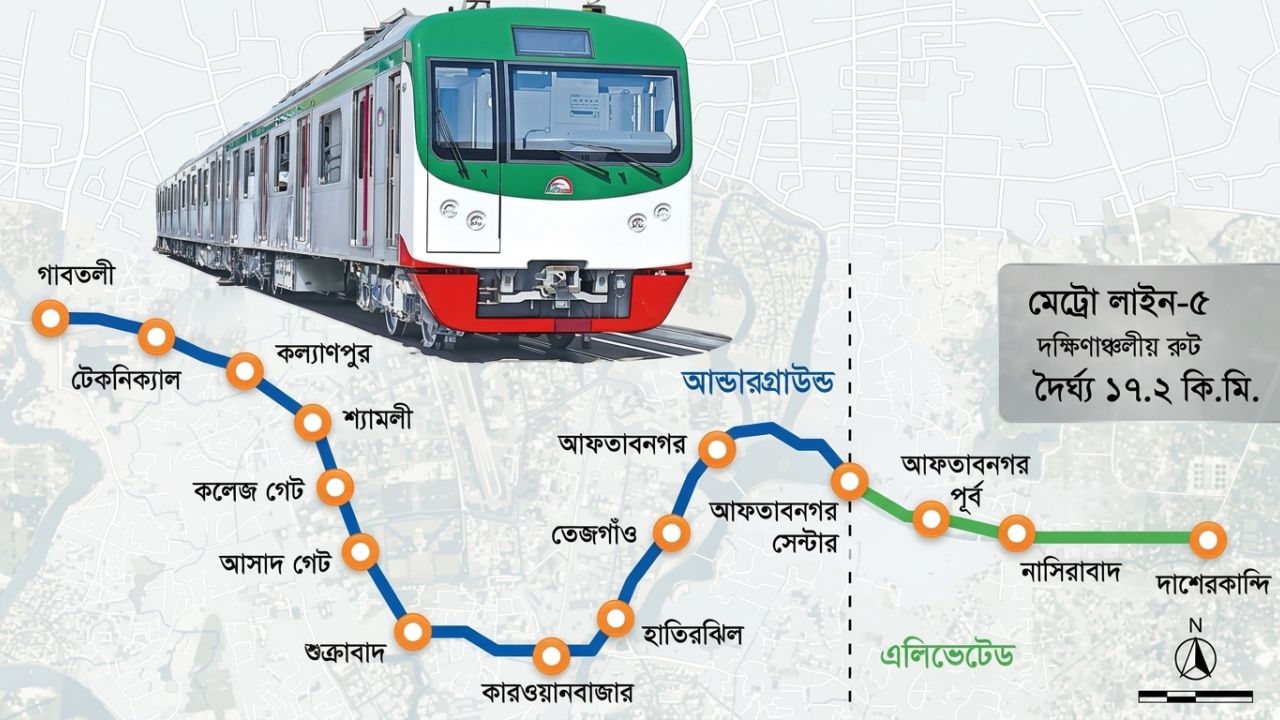

১৭ দশমিক ২ কিলোমিটার দীর্ঘ এই রুটের প্রায় দুই-তৃতীয়াংশ পথ নির্মিত হবে মাটির নিচে পাতাল পথ হিসেবে। নতুন রুটটি গাবতলী থেকে শুরু হয়ে টেকনিক্যাল, কল্যাণপুর, শ্যামলী, কলেজ গেট, আসাদ গেট, শুক্রাবাদ, কারওয়ান বাজার, হাতিরঝিল, তেজগাঁও ও আফতাবনগর হয়ে দাশেরকান্দি পর্যন্ত বিস্তৃত হবে। এই পথে মোট ১৫টি স্টেশন থাকবে, যার মধ্যে ১১টি ভূগর্ভস্থ এবং ৪টি উড়াল স্টেশন হিসেবে নির্মিত হবে। প্রকল্পটি বাস্তবায়নে এডিবি সর্বোচ্চ ৩ বিলিয়ন ডলার এবং দক্ষিণ কোরিয়া ১ দশমিক ৫ বিলিয়ন ডলার ঋণ সহায়তার প্রতিশ্রুতি নিশ্চিত করেছে।
নতুন এই রুটে চলাচলের জন্য প্রাথমিকভাবে ১৯টি শীতাতপ নিয়ন্ত্রিত ট্রেন রাখা হবে। প্রতিটি ট্রেনে ৬টি করে কোচ থাকবে এবং একবারে সর্বোচ্চ ১ হাজার ৯০৮ জন যাত্রী পরিবহন করা সম্ভব হবে। পরিকল্পনা অনুযায়ী ৪ মিনিট ৩০ সেকেন্ড পর পর ট্রেন চলাচলের মাধ্যমে গাবতলী থেকে দাশেরকান্দি পর্যন্ত সম্পূর্ণ পথ অতিক্রম করতে সময় লাগবে মাত্র ২৮ মিনিট। নগর বিশেষজ্ঞদের মতে, ২০৩৫ সাল নাগাদ ঢাকার জনসংখ্যা প্রায় ৩ কোটিতে পৌঁছাবে। ফলে রাজধানী ও আশেপাশের এলাকার তীব্র যানজট নিরসনে বিশ্বমানের এই পরিবহন ব্যবস্থা গুরুত্বপূর্ণ ভূমিকা রাখবে। অতিসম্প্রতি অর্থ ও পরিকল্পনামন্ত্রী আমির খসরু মাহমুদ চৌধুরী জানান, ঢাকার যোগাযোগ ব্যবস্থা পুরোপুরি স্বস্তিদায়ক করতে সমগ্র মেট্রোরেল নেটওয়ার্কের পাশাপাশি গুরুত্বপূর্ণ পয়েন্টগুলোতে লাস্ট-মাইল কানেকটিভিটি হিসেবে মনোরেল যুক্ত করার নীতিগত সিদ্ধান্ত নেওয়া হচ্ছে।
অন্যদিকে, জাপানের অর্থায়নে বাস্তবায়নাধীন বিদ্যমান অন্যান্য মেট্রোরেল প্রকল্পগুলোর কাজ কিছুটা ধীরগতিতে এগোচ্ছে। বিশেষ করে এমআরটি লাইন-১ এবং এমআরটি লাইন-৫ উত্তরাঞ্চলীয় রুটের ক্ষেত্রে ঠিকাদার নিয়োগ বিলম্বিত হওয়ায় প্রকল্প ব্যয় ও সময়সীমা বৃদ্ধির সংশোধন প্রস্তাব নিয়ে কাজ চলছে। বর্তমানে চলমান এমআরটি লাইন-৬ উত্তরার উত্তর থেকে মতিঝিল পর্যন্ত পুরোদমে সচল রয়েছে এবং কমলাপুর পর্যন্ত সম্প্রসারণ কাজ অব্যাহত রয়েছে। নতুন ও অনুমোদনের অপেক্ষায় থাকা সমস্ত রুটগুলোর নির্মাণ শেষ হলে ঢাকার পুরো মেট্রোরেল নেটওয়ার্কে দৈনিক প্রায় ৫০ লাখ যাত্রী স্বাচ্ছন্দ্যে যাতায়াত করতে পারবেন বলে আশা করা হচ্ছে।
